Corredores en los que trabajamos

Ejecutamos obras de construcción, mantenimiento y rehabilitación en 108 km que unen a Santander con la costa norte de Colombia. Aquí los tramos

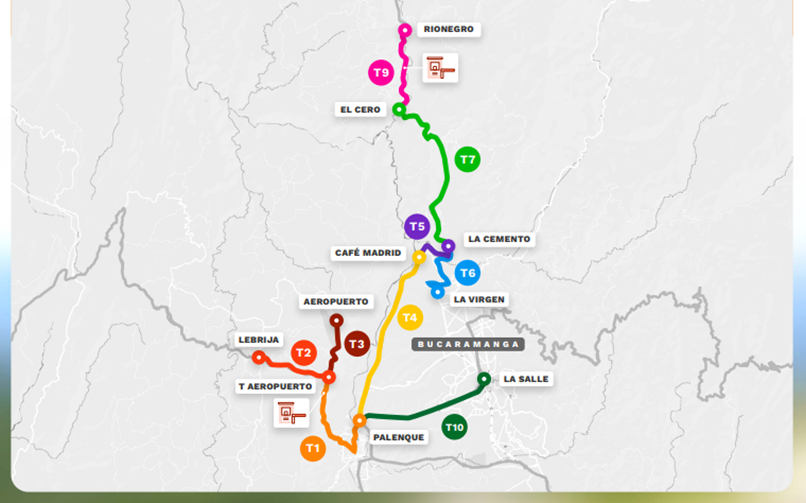

tramos vias de la cigarra

Tramo 1: Palenque- T Aeropuerto (7.5 km)

Mantenimiento rutinario y Servicios de Atención al Usuario (SAU).


Tramo 2: Lebrija- T Aeropuerto (3.8 km)

Se pavimentaron 3 kilómetros y se adelantan actividades de mantenimiento rutinario y Servicios de Atención al Usuario (SAU).


Tramo 3: T Aeropuerto - Aeropuerto (3 km)

Mantenimiento rutinario y Servicios de Atención al Usuario (SAU).


Tramo 4: Palenque – Café Madrid (9.3 km)

Mantenimiento rutinario y obras de mitigación en el sector conocido como ´Paso Malo´.


Tramo 5: Café Madrid - Intersección La Cemento (2.4 km) - obras ejecutadas:

• Construcción de la transición de Café Madrid, 200 metros

• Rehabilitación y pavimentación de 1.54 km entre La Cemento y la entrada a la planta Bavaria.

• Rehabilitación y pavimentación de 710 metros entre la transición de Café Madrid y la entrada a la planta Bavaria.


Tramo 6: CAI La Virgen - Intersección La Cemento (4.5 km) - obras ejecutadas:

• Rehabilitación y construcción de la intersección del barrio Kennedy.

• Fresado y pavimentación de 950 metros entre el CAI La Virgen y La Cemento.

• Rehabilitación y construcción de la transición en La Cemento.

• Reconstrucción de la cuneta en la curva de La Virgen.


Tramo 7: Intersección La Cemento - El Cero (10.8 km) - obras ejecutadas

• Construcción de la transición de La Calera, 110 metros.

• Fresado y pavimentación de 2.23 km entre La Cemento y Vijagual.

• Construcción de la transición en el sector Vieja Sara y rehabilitación de la estructura de pavimento en el paso urbano del barrio Los Colorados.

• Construcción de la transición de Puente Tierra.

• Rehabilitación del pavimento entre el PR 6+800 a PR 7+800

• Rehabilitación de la transición de Vijagual

• Rehabilitación del sector denominado ‘punto crítico’


Tramo 8: Intersección La Cemento - El Cero (10.8 km) - obras ejecutadas:

• Construcción de la transición de La Calera, 110 metros.

• Fresado y pavimentación de 2.23 km entre La Cemento y Vijagual.

• Construcción de la transición en el sector Vieja Sara y rehabilitación de la estructura de pavimento en el paso urbano del barrio Los Colorados.

• Construcción de la transición de Puente Tierra.

• Rehabilitación del pavimento entre el PR 6+800 a PR 7+800

• Rehabilitación de la transición de Vijagual

• Rehabilitación del sector denominado ‘punto crítico’


Tramo 9: El Cero - Rionegro (6.9 km) - obras ejecutadas:

• Fresado y pavimentación de 1 km.

• Demarcación horizontal.

• Realce de cunetas.


Tramo 10: Palenque - La Salle (7.25 km)

Mantenimiento rutinario, limpieza de cunetas y atención de emergencias.
